中广核“华龙一号”批量化建设稳步推进
军工资源网 2025年06月20日在迎峰度夏能源保供的关键时期,中广核“华龙一号”批量化建设正稳步推进,各在建核电项目重要节点,按计划有条不紊开展,建设现场安全稳定有序。
广东陆丰核电项目
5、6号机组完成多项工程建设任务
6月3日,陆丰核电项目5、 6号机组建设,同步推进关键工程节点,首台全范围模拟机正式投用。

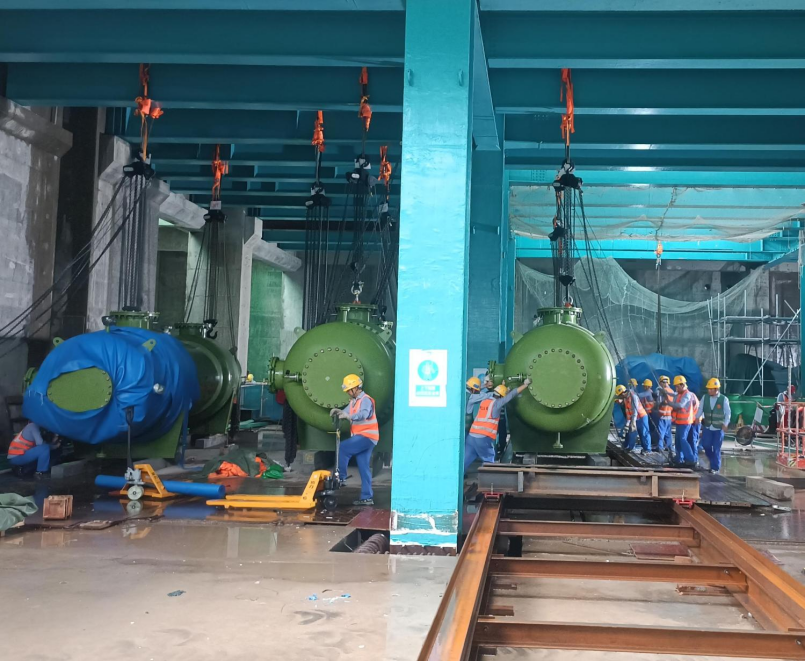

5号机组常规岛三台闭式冷却水换热器完成吊装,为常规岛管道安装上量奠定了基础,主控室精装修完工交安,通过交叉施工优化提前实现里程碑节点,为控制区建设创造条件。
