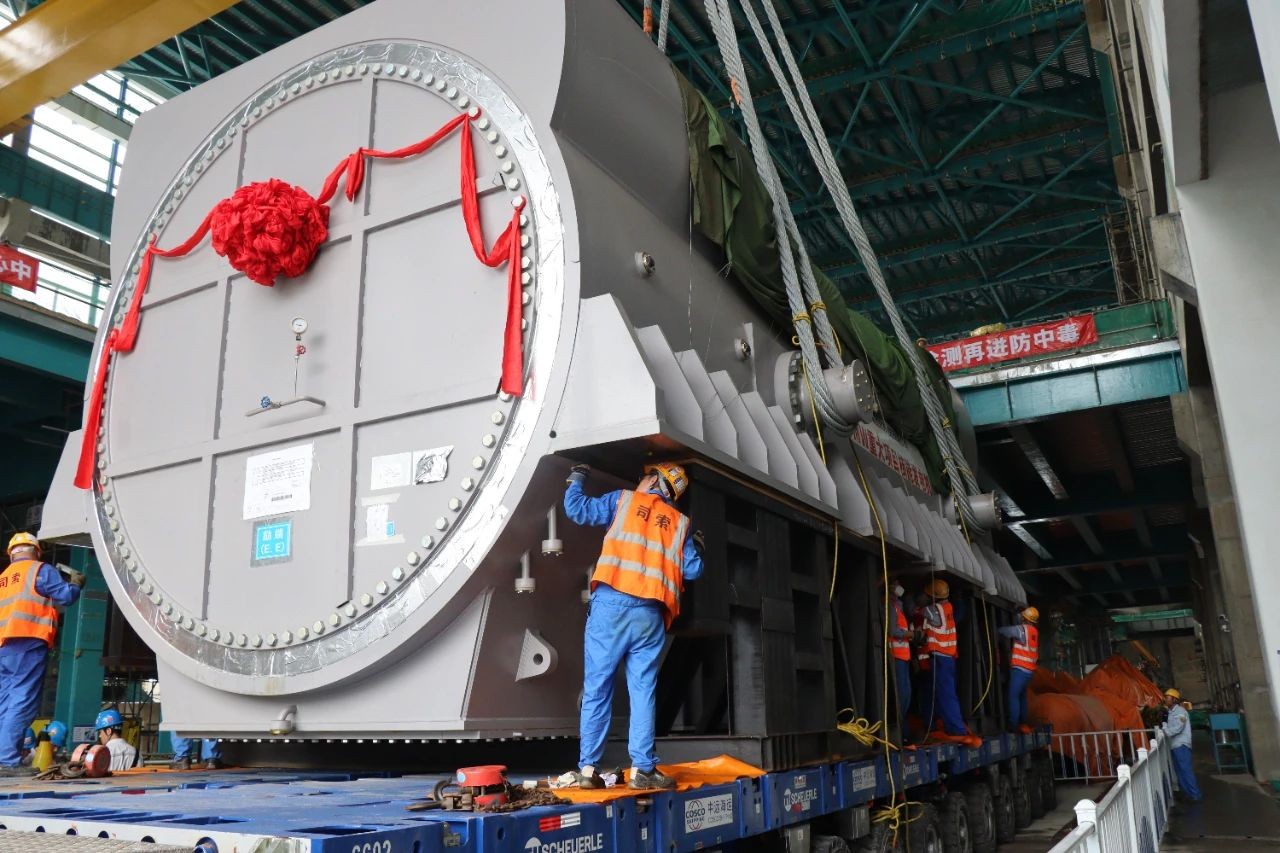

三澳核电项目2号机组常规岛发电机定子成功吊装就位
军工资源网 2025年09月03日7月13日17时26分,在苍南核电、核鹏监理和中广核工程苍南项目部的共同见证下,由中国能建天津电建承接安装的三澳核电项目2号机组常规岛发电机定子成功吊装就位。这一关键节点不仅为后续发电机本体安装筑牢坚实基础,更标志着2号机组常规岛施工正式迈入设备安装的崭新阶段。

三澳核电项目2号机组发电机定子的长、宽、高为1260×620×531cm,重达455吨,是常规岛安装中重量最大的单件设备,也是核电厂汽轮发电机组的核心部件,其安装精度直接影响机组运行效能。
从转运至常规岛厂房到最终吊装就位,发电机定子需经历支座清洁、接触面检查、悬停试验、升降测试等多道复杂工序,对技术要求极为严苛,任何环节的微小失误都可能导致设备损伤或发生安全事故。
苍南核电发电机安装团队主动牵头,与天津电建三澳核电项目部、核鹏监理、中广核工程苍南项目部提前策划,周密部署,深入践行“严慎细实”的工作作风,在三澳核电项目1号机组常规岛建设成熟经验的基础上,针对发电机定子的结构特点与安装难点进行技术创新、优化,全力确保发电机定子的吊装工作顺利进行。
各方严格审定发电机定子吊装方案,最终确定使用常规岛厂房2台主行车以联合抬吊形式及搭配厂家提供的定子吊装专用工具吊装。针对吊装路径、工艺流程、操作细节,各方进行了多轮论证,细化完善了吊装方案,确保全过程受控、可溯源、可预防。
在苍南核电、天津电建三澳核电项目部、核鹏监理及中广核工程苍南项目部的协同配合下,历经10个多小时连续作业,最终将发电机定子精准吊装至发电机台板,以零误差的标准完成此次吊装任务。
